Контроль затрат и эффективность

Почему контроль затрат должен быть операционной дисциплиной

Краткосрочное сокращение расходов может улучшить результат одного квартала, но со временем ослабить надёжность актива. Устойчивый контроль — это ежедневный цикл управления обязательствами, отклонениями, прогнозом и удельной стоимостью.

Ключевые выводы

  1. Стоимость формируется решениями до оплаты. К моменту поступления счёта значительная часть суммы уже определена технологией, объёмом работ, контрактной стратегией и графиком. Контроль оплаты необходим для учёта, но слишком поздно делать его главным управленческим инструментом.

  2. Эффект асимметричен. В иллюстративной модели с выручкой $40 млн снижение базы затрат на 3% повышает EBITDA на 22,1%; такой же прирост EBITDA через продажи требует около 7,5% дополнительной выручки при заданной маржинальности.

  3. Отраслевая норма — перерасход. По исследованию EY на выборке 365 проектов, 64% превышали бюджет и 73% выбивались из графика; средняя оценка завершения оказывалась на 59% выше первоначальной. На Ближнем Востоке доля проектов с перерасходом достигала 89%.

  4. Причины смешанные. EY называет как внутренние, так и внешние факторы. Планирование, оценка, контракты, управление и контроль изменений поддаются воздействию; регулирование, геополитика, валюты и рынок труда требуют сценариев и распределения риска.

  5. Дисциплина измерима и воспроизводима. Johan Sverdrup сдан на 30% дешевле утверждённого бюджета — за счёт стандартизации, ранней буровой программы и повторного применения проверенных решений, а не за счёт «урезания».

  6. Цена слабого контроля может выйти за пределы одного проекта. Убытки по старым контрактам Petrofac, ограничения по гарантиям и более широкие проблемы реструктуризации привели холдинговую компанию к администрации в 2025 году и продаже основных бизнесов в 2026 году. Thai Oil был существенным, но не единственным раскрытым фактором.

  7. Собственнику нужен не отчёт, а панель из 10–12 показателей с еженедельной частотой, привязкой к обязательствам (commitments), а не к оплатам, и с явными триггерами вмешательства.

В каждом втором разговоре с собственником производственного или добывающего бизнеса мы слышим одну и ту же формулировку: «нам нужно сократить издержки на 15%». Почти всегда за этим стоит не расчёт, а ощущение — маржа сжимается, оборотный капитал тяжелеет, банк задаёт неудобные вопросы. И почти всегда предложенное решение одинаково: секвестр бюджета, заморозка найма, отсрочка ремонтов, давление на подрядчиков по ставкам.

Такая программа может сработать один раз. На следующий год эффект способен вернуться в виде отложенного ремонта, ухода ключевых инженеров, претензий подрядчиков и роста удельной стоимости. Этот механизм знаком капиталоёмкому бизнесу в разных странах и секторах, хотя конкретные причины всегда нужно проверять отдельно.

Контроль затрат — не проект и не кампания. Это операционная дисциплина: набор процедур, которые встроены в ежедневную работу и действуют независимо от того, хороший сейчас год или плохой. Ниже — почему это так с точки зрения финансовой логики, что показывают реальные проекты отрасли, и как выглядит рабочая конструкция, которую собственник может внедрить и проверять сам.

01

Экономия против контроля: это разные операции

Различие не терминологическое, оно финансовое. Разберём его прямо.

Сокращение затрат — разовое действие, направленное на статью отчёта о прибылях и убытках. Оно уменьшает расходы, но не меняет механизм возникновения обязательств. Поэтому эффект часто исчезает, когда возвращаются отложенные работы, иногда уже с дополнительной стоимостью.

Контроль затрат (cost control) — постоянная процедура, направленная на механизм возникновения обязательства. Она отвечает не на вопрос «сколько мы потратили», а на три других: на что мы уже связали себя обязательством, соответствует ли это утверждённому объёму работ, и какой прогноз до завершения при текущей производительности.

КЛЮЧЕВОЕ РАЗЛИЧИЕ

Почему отраслевая статистика такая мрачная

Исследование EY «Spotlight on oil and gas megaprojects» охватило 365 проектов в апстриме, СПГ, трубопроводном транспорте и переработке. Результат: 64% проектов, по которым были доступны данные о стоимости, превышали бюджет, 73% — выбивались из графика. Средняя оценка стоимости завершения превышала первоначальную на 59%, а совокупная стоимость выборки выросла с $1,2 трлн до $1,7 трлн. Даже после принятия окончательного инвестиционного решения (FID), когда объём работ уже определён, 65% проектов показывали перерасход со средней эскалацией 23% к утверждённому бюджету.

Региональный разрез важен для читателя в ЕС, на Ближнем Востоке и в СНГ, поэтому приводим его отдельно.

Горизонтальная диаграмма доли нефтегазовых мегапроектов с перерасходом бюджета по регионам.

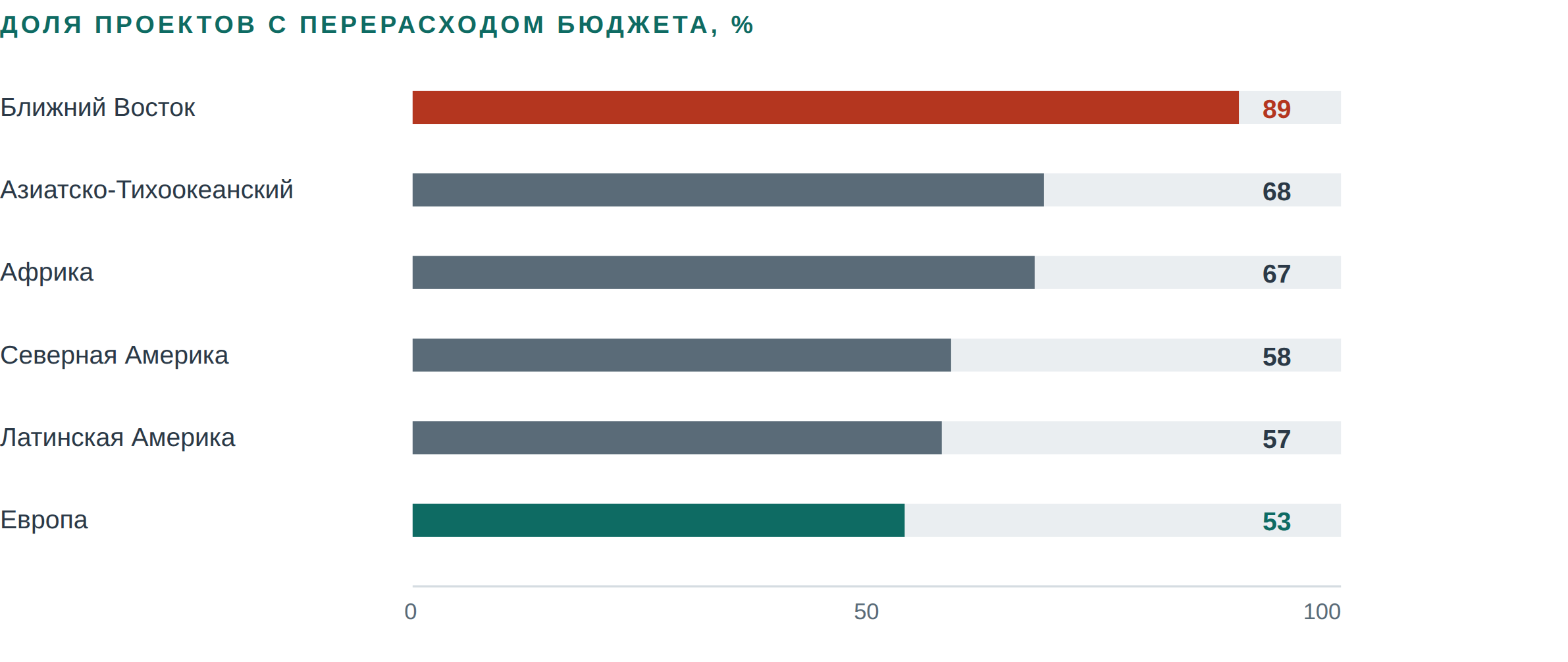

Рис. 1. Доля проектов с перерасходом бюджета по регионам. Источник: EY, «Spotlight on oil and gas megaprojects»; изучено 365 проектов стоимостью более $1 млрд, данные о стоимости были доступны по 205 проектам [1][2]. Это историческая межрегиональная выборка, а не прогноз текущей результативности регионов.

Интерпретация здесь принципиальна. Показатель 89% по Ближнему Востоку сам по себе не доказывает, что проекты в регионе объективно сложнее или что качество управления ниже. EY называет сочетание внутренних и внешних факторов: планирование, контракты, оценки, регулирование, геополитику, валютные курсы и условия рынка труда. Для собственника география не заменяет проверку зрелости объёма работ, коммерческой структуры и управления.

Многие значимые факторы можно контролировать или смягчать, даже если ими нельзя полностью управлять. Проработка проекта, качество оценки, стратегия работы с подрядчиками, полномочия и управление изменениями находятся в зоне влияния собственника; цены, регулирование и геополитика требуют сценариев и явного распределения риска.

02

Финансовая логика: где на самом деле рождается маржа

В приведённой ниже иллюстративной модели снижение базы затрат на 1% даёт примерно в 2,5 раза больший прирост EBITDA, чем рост выручки на 1%, поскольку в EBITDA попадает только маржинальный доход от дополнительных продаж. Это свойство конкретной модели, а не универсальное правило.

Модель 1. Операционный рычаг на примере компании средней величины

Возьмём условную производственно-сервисную компанию в энергетическом секторе с выручкой $40 млн. Структура типична для нефтесервиса, малой переработки и промышленного производства оборудования.

ТАБЛИЦА 1. ЧУВСТВИТЕЛЬНОСТЬ EBITDA К ЗАТРАТАМ И ВЫРУЧКЕ, $ МЛН

Показатель База Затраты −3% Выручка −10% Выручка −10% и затраты −3%
Выручка 40,00 40,00 36,00 36,00
Переменные производственные затраты 26,00 25,22 23,40 22,70
Постоянные производственные затраты 6,00 5,82 6,00 5,82
Административные и коммерческие 3,20 3,10 3,20 3,10
EBITDA 4,80 5,86 3,40 4,38
Рентабельность по EBITDA 12,0% 14,6% 9,4% 12,2%
Изменение EBITDA к базе +22,1% −29,2% −8,8%
Точка безубыточности по выручке 26,3 24,2 26,3 24,2

Таблица 1. Иллюстративная модель Consylion. Переменные затраты меняются вместе с объёмом, постоянные — нет. Снижение всей базы затрат на 3% ($1,06 млн) повышает EBITDA на 22,1%. При базовой маржинальности продаж 35% для такого же прироста EBITDA требуется около $3,02 млн дополнительной выручки, или рост на 7,5%, а не на 22%. Цифры показывают методику и не являются прогнозом.

Обратите внимание на четвёртый сценарий. Компания, потерявшая 10% выручки из-за снижения объёма, но удержавшая каждую статью затрат на 3% ниже соответствующего уровня, сохраняет немного более высокую рентабельность по EBITDA, хотя абсолютная EBITDA остаётся ниже исходной. Дисциплина повышает устойчивость, но не отменяет спад.

Модель 2. Удельная экономика: единственный язык, на котором стоит говорить о добыче

В апстриме и переработке абсолютные цифры бесполезны без знаменателя. Управленческий разговор ведётся в долларах на баррель, на тонну, на кубометр или на час работы бригады. Ниже — типовая «лестница» денежной себестоимости барреля для актива средней величины.

ТАБЛИЦА 2. ДЕНЕЖНАЯ СЕБЕСТОИМОСТЬ И ТОЧКА БЕЗУБЫТОЧНОСТИ, $/БАРР.

Элемент База Lifting cost +20% Комментарий для управления
Цена реализации 68,00 68,00 Не контролируется
Роялти / налог на добычу (20% от цены) (13,60) (13,60) Не контролируется
Транспорт и логистика (4,50) (4,50) Контролируется частично (маршрут, партии)
Прямые операционные затраты (lifting cost) (14,00) (16,80) Контролируется полностью
Административные затраты на баррель (3,65) (3,65) Контролируется полностью
Денежная маржа до налога на прибыль 32,25 29,45 −8,7%
Капвложения поддержания (12,00) (12,00) Контролируется решениями, а не платежами
Свободный денежный поток на баррель 20,25 17,45 −13,8%
Безубыточность по операционным затратам 27,7 31,2 Цена, при которой актив перестаёт генерировать кэш
Безубыточность полного цикла 42,7 46,2 +3,5 $/барр.

Таблица 2. Иллюстративная модель Consylion. Рост прямых операционных затрат на 20% — величина, которую сервисная инфляция способна принести за один контрактный цикл, — поднимает точку безубыточности полного цикла на $3,5 за баррель. Это тот запас, который отделяет актив от остановки в фазе низких цен.

Из этой таблицы следует практический вывод, который мы всегда предлагаем собственнику: управленческая отчётность должна вестись в удельных величинах и в разрезе «контролируемое / неконтролируемое». Директор, который отвечает за $/барр., управляет бизнесом. Директор, который отвечает за «выполнение сметы», управляет бумагой.

Модель 3. Мост от выручки к свободному денежному потоку

Собственнику полезно видеть не отчёт о прибылях, а мост: где именно деньги выходят из компании и какая часть каждого шага поддаётся управлению.

Диаграмма-мост от выручки к свободному денежному потоку в иллюстративной модели Consylion.

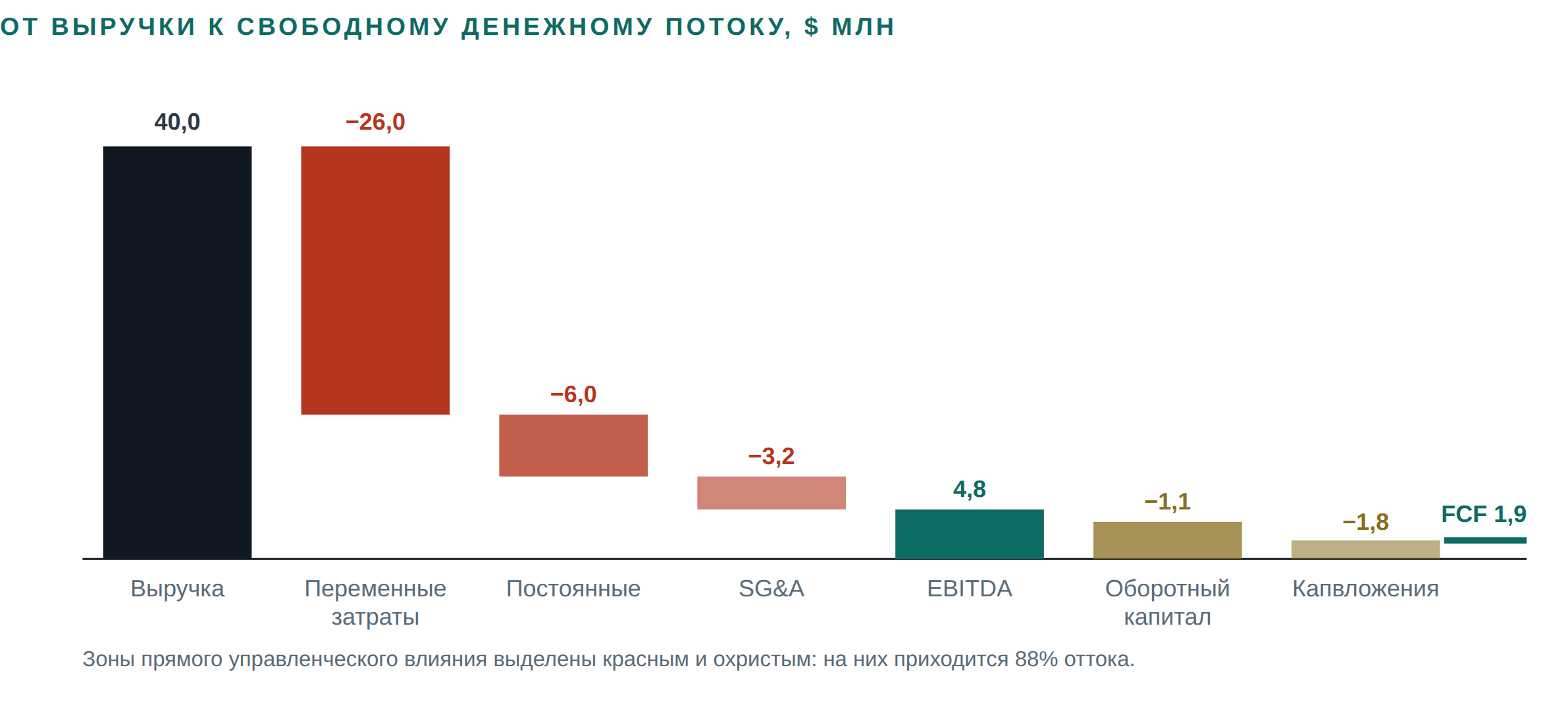

Рис. 2. Мост от выручки к свободному денежному потоку по модели из Таблицы 1, с добавлением оборотного капитала и капвложений поддержания. Иллюстративная модель Consylion. Свободный денежный поток составляет 4,8% выручки — типичный уровень для сервисной и производственной компании средней величины. При такой конструкции ошибка в 2% по любому крупному блоку затрат съедает от трети до половины годового FCF.

03

Архитектура: четыре контура контроля

Мы работаем с конструкцией из четырёх контуров. Она сознательно проста: если у собственника нет ресурса на все четыре, он должен внедрять их строго в этом порядке, потому что каждый следующий бесполезен без предыдущего.

Контур 1. Контроль обязательств (до расхода)

Это единственный контур, который реально управляет деньгами. Обязательство возникает в момент подписания заказа, договора или изменения к нему — не в момент оплаты. Между этими событиями проходит от одного до восемнадцати месяцев, и всё это время компания считает себя «в бюджете», хотя фактически уже вышла за него.

Минимальный рабочий стандарт: единый реестр обязательств; запрет на расход без предварительно зарезервированного бюджета; лимиты полномочий по подписанию, привязанные к сумме и к типу риска; обязательная финансовая экспертиза любого изменения объёма работ до его согласования технической службой, а не после.

Контур 2. Контроль исполнения

Здесь физический прогресс сопоставляется с использованными ресурсами. Освоенный объём через CPI и SPI показывает выполнение стоимости и сроков. VOWD отражает стоимость выполненных работ независимо от получения счёта; его сопоставление со счетами и начислениями проверяет полноту учёта. Это разные контрольные процедуры, и смешивать их нельзя.

Контур 3. Контроль отклонений и корректирующих действий

Отклонение без назначенного владельца и срока — это не управление, а комментарий. Стандарт, который мы внедряем: каждое отклонение свыше установленного порога получает владельца, дату закрытия, оценку влияния на прогноз до завершения и статус, который проверяется еженедельно на одном и том же совещании с одним и тем же составом.

Контур 4. Контроль знания

Собственная база фактических удельных затрат — актив, который стоит дороже любой ERP-системы. Без неё компания каждый раз оценивает новый объект «с чистого листа» и систематически недооценивает его. Именно накопленная база нормативов и повторное применение проверенных решений дали Equinor результат на Johan Sverdrup, о котором ниже.

ТАБЛИЦА 3. ЧЕТЫРЕ КОНТУРА КОНТРОЛЯ ЗАТРАТ

Контур Управленческий вопрос Инструмент Владелец Частота
1. Обязательства На что мы уже связали себя обязательством и разрешено ли это? Реестр обязательств; лимиты полномочий; резервирование бюджета до подписания Финансовый директор Непрерывно
2. Исполнение Соответствует ли физический прогресс израсходованным средствам? VOWD; CPI/SPI; прогноз до завершения (EAC) Руководитель проекта / производства Еженедельно
3. Отклонения Что именно пошло не так, кто это исправляет и к какому сроку? Журнал отклонений с владельцем и сроком; протокол изменений объёма работ Операционный директор Еженедельно
4. Знание Дешевле ли мы делаем то же самое, чем год назад? База удельных затрат; бенчмаркинг; регламент повторного применения решений Собственник / совет директоров Ежеквартально

Таблица 3. Внедрять строго по порядку. Контур 2 без контура 1 превращается в отчётность о свершившемся; контур 4 без контуров 1–3 накапливает недостоверные данные.

Почему порядок именно такой: кривая влияния

Классическое наблюдение проектной экономики: способность влиять на итоговую стоимость максимальна тогда, когда потрачено меньше всего, и падает почти до нуля к моменту, когда расходуется основная часть бюджета. Это и есть причина, по которой контроль на этапе оплаты бессмыслен.

Схема снижения способности влиять на стоимость по мере роста принятых обязательств.

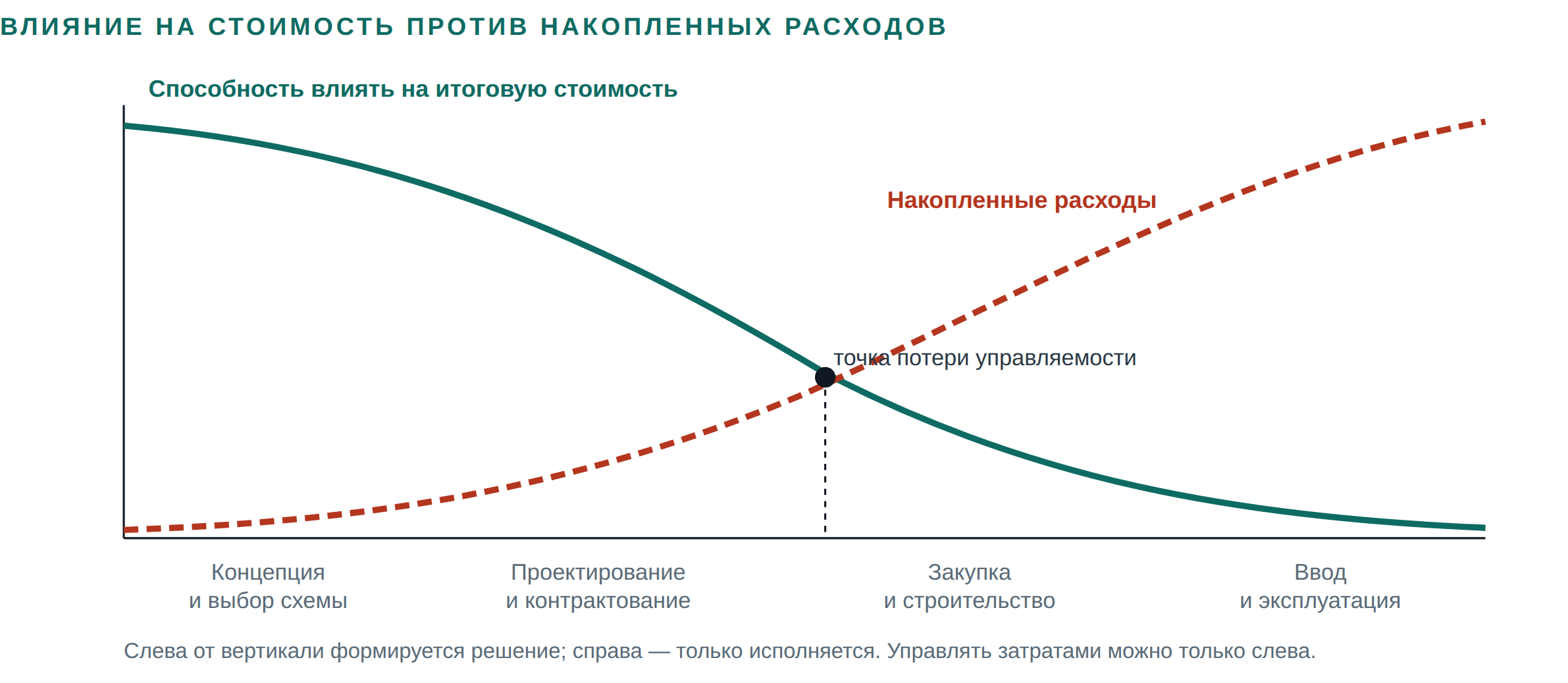

Рис. 3. Схематическая зависимость, лежащая в основе контроля стоимости проекта. Практический вывод не в том, что поздняя экономия всегда ухудшает качество, а в том, что по мере принятия обязательств пространство решений сужается. Ранние проектные и контрактные решения обычно сохраняют больше стоимости, чем сокращения на этапе строительства.

Зрелость оценки: почему бюджет, утверждённый «на глазок», обязан не сойтись

Отдельный практический вопрос — зрелость оценки, на основании которой утверждается бюджет. AACE International RP 18R-97 классифицирует оценки по зрелости материалов, определяющих проект, а не только по условному проценту готовности проектирования, и связывает каждый класс с назначением оценки.

Зрелость оценки по AACE: практическое прочтение

AACE различает ранние оценки для отбора концепций и исследований (классы 5–4), оценки для утверждения бюджета и контроля (класс 3), а также контрольные и тендерные оценки (классы 2–1). Диапазоны точности ориентировочны, пересекаются и должны определяться анализом рисков конкретного проекта. Ранняя оценка пригодна для сравнения вариантов, но её нельзя выдавать за точную базу решения простым отсечением верхней части диапазона неопределённости [3][4]. Оригинальный материал AACE приведён по ссылке, а не воспроизведён, поскольку его лицензия ограничивает копирование.

04

Что показывают реальные проекты

Ниже — публично документированные случаи. Мы приводим их не для того, чтобы указать на чужие ошибки, а потому что механика, которая ломает проект стоимостью $40 млрд, ломает и производство стоимостью $40 млн. Разница только в масштабе последствий.

РАЗРУШЕНИЕ СТОИМОСТИ

Кашаган: когда ранние предпосылки оказываются неполными

Месторождение открыто в 2000 году и на тот момент считалось крупнейшим за три десятилетия. Запуск первоначально планировался на 2005 год при существенно меньшей стоимости; первая нефть была получена в сентябре 2013 года — примерно на восемь лет позже и значительно дороже исходного бюджета. Затем добыча остановилась из-за утечек, связанных с сероводородной коррозией трубопроводов, и обе нитки пришлось заменить. Публичные оценки совокупных затрат составляют примерно $53–55 млрд, но периметр расчёта различается.

Отдельный вопрос — спор о признании затрат. Bloomberg сообщал в 2024 году, что арбитражные требования Казахстана превысили $150 млрд, включая до $138 млрд предполагаемой недополученной выручки. Эти суммы частично основаны на неназванных источниках и являются заявленными требованиями, а не установленным итогом разбирательства.

Управленческий урок: открытые данные подтверждают необходимость проверять экологические и исполнительские предпосылки до принятия обязательств. Они не устанавливают точный класс оценки по AACE; утверждение, что оценка класса 4 была использована как класс 2, было бы неподтверждённым выводом.

РАЗРУШЕНИЕ СТОИМОСТИ

Gorgon LNG: фиксированный план в меняющихся условиях

При принятии инвестиционного решения в 2009 году проект оценивался примерно в $37 млрд. Позднее в открытых источниках назывались оценки около $52–54 млрд; первая партия СПГ была отгружена в 2016 году. Среди сообщаемых факторов были стоимость труда, валютные эффекты и задержки, однако единая сопоставимая база стоимости в приведённых источниках отсутствует.

Управленческий урок: открытые данные подтверждают перерасход, но не доказывают отсутствие хеджирования или механизма пересмотра решения. Корректный вывод уже: валютные, трудовые, логистические и календарные риски удалённого проекта должны иметь явное распределение, резерв и регулярную переоценку.

РАЗРУШЕНИЕ СТОИМОСТИ

Тенгиз (FGP-WPMP): последовательные пересмотры в зрелой организации

Расширение Тенгизшевройл было утверждено в 2016 году примерно за $36,8–37 млрд. Публичные оценки затем выросли примерно до $46,5 млрд в 2019 году, почти $47 млрд в 2023 году и около $48,5–49 млрд к 2024–2025 годам. Добыча в рамках расширения началась в январе 2025 года — позже первоначального ориентира середины 2022 года.

Управленческий урок: опыт оператора не устраняет риск исполнения. Источники показывают повторные пересмотры стоимости и сроков, но не устанавливают единственную корневую причину и не доказывают превышение управленческой ёмкости организации. Практическое требование — актуальный прогноз стоимости до завершения, прозрачная логика резерва и контрольные точки при изменении прогноза.

РАЗРУШЕНИЕ СТОИМОСТИ

Petrofac: как убытки по контрактам усиливаются ограничениями ликвидности

Petrofac, крупный международный подрядчик с сильными позициями в MENA, входил в консорциум, получивший в 2018 году EPC-контракт Thai Oil Clean Fuels. За 2023 год группа показала чистый убыток $505 млн, включая дополнительный убыток около $190 млн по этому контракту; чистый долг на конец года составил $583 млн, валовая ликвидность — $201 млн. Компания также сообщала о сложностях с получением гарантий для новых EPC-проектов.

В апреле 2025 года Thai Oil направила уведомление о расторжении контракта. После того как один из вариантов реструктуризации не был реализован на фоне более широких проблем, Petrofac Limited перешла под управление администраторов, а её листинг в Лондоне был прекращён в октябре 2025 года. В 2026 году основные операционные бизнесы, включая Asset Solutions и Petrofac Emirates, были проданы.

Управленческий урок: EPC-контракт с фиксированной ценой способен концентрировать риск роста затрат, но связывать весь корпоративный исход с одним контрактом некорректно. Более широкий риск возникает из сочетания старых убытков, концентрации портфеля, ликвидности, гарантий, поддержки кредиторов и способности получать новые заказы.

СОЗДАНИЕ СТОИМОСТИ

Johan Sverdrup: дисциплина как источник 30% экономии

План разработки первой фазы был утверждён норвежским парламентом в августе 2015 года с бюджетом около 123 млрд норвежских крон. Далее оценка последовательно снижалась: 92 млрд, 88 млрд, 86 млрд и, наконец, около 83 млрд крон — то есть примерно на 30% ниже исходного уровня, сокращение порядка 40 млрд крон. Добыча началась в октябре 2019 года, раньше первоначально заявленного срока. Цена безубыточности первой фазы опустилась ниже $20 за баррель.

Публично названные оператором причины конкретны и воспроизводимы: стандартизация комплектов оборудования, повторное применение уже проверенных решений, «сделать правильно с первого раза» в связке с поставщиками, а также опережающая программа бурения — скважин было пробурено больше плана и более чем на год раньше графика, что одновременно снизило затраты и уточнило понимание пласта.

Управленческий урок: ни один из этих рычагов не является «экономией». Все они — инженерно-организационные решения, принятые до основной фазы расходов, то есть в левой части кривой влияния. Именно так выглядит контроль затрат как дисциплина.

ТАБЛИЦА 4. СРАВНЕНИЕ КЕЙСОВ: ЧТО СРАБОТАЛО И ЧТО НЕТ

Проект Бюджет на старте Факт / текущая оценка Отклонение Корневая причина
Кашаган (Казахстан) существенно ниже ≈ $55 млрд кратное Открытые данные указывают на незрелость исходных предпосылок; точный класс AACE не установлен
Gorgon LNG (Австралия) $37 млрд ≈ $54 млрд +46% Последовательные пересмотры стоимости и сроков; источники не доказывают отсутствие хеджирования или контрольной точки
Тенгиз FGP-WPMP (Казахстан) $36,8–37 млрд ≈ $48,5 млрд ≈ +31% Последовательные пересмотры оценки и графика; единая корневая причина в источниках не установлена
Petrofac / Thai Oil CFP фикс. цена чистый убыток $505 млн (2023); администрация холдинга (2025); продажа основных бизнесов (2026) реструктуризация / администрация Убытки по старым контрактам, ограничения гарантий и ликвидности, более широкие проблемы реструктуризации
Johan Sverdrup, фаза 1 (Норвегия) 123 млрд NOK ≈ 83 млрд NOK −30% Стандартизация, повторное применение решений, опережающее бурение

Таблица 4. Данные из открытых источников [5]–[16]. Суммы приведены так, как они раскрывались, и могут отличаться по периметру, ценовой базе и дате; поэтому сравнение носит ориентировочный, а не строго сопоставимый характер.

05

Панель показателей для собственника

Собственнику не нужен управленческий отчёт на сорок страниц. Ему нужны 10–12 показателей, которые нельзя нарисовать, и явные пороги, при пересечении которых он вмешивается лично.

ТАБЛИЦА 5. ПАНЕЛЬ КОНТРОЛЯ ЗАТРАТ ДЛЯ СОБСТВЕННИКА

Показатель Как считается Ориентир Частота Порог вмешательства
CPI — индекс выполнения стоимости Освоенный объём ÷ фактические затраты ≥ 0,98 Еженедельно < 0,95 два периода подряд
SPI — индекс выполнения сроков Освоенный объём ÷ плановый объём ≥ 0,95 Еженедельно < 0,90
Покрытие обязательствами Законтрактованные обязательства ÷ утверждённый бюджет ≤ 100% Непрерывно > 95% при готовности < 80%
Расход резерва (Использованный резерв ÷ общий резерв) ÷ (фактические затраты ÷ утверждённый бюджет) ≤ 1,0 Ежемесячно > 1,2
Доля изменений объёма Стоимость изменений ÷ исходная стоимость контракта ≤ 5% Ежемесячно > 10%
Удельные операционные затраты $/барр., $/т, $/МВт·ч, $/час бригады тренд ↓ Ежемесячно рост 3 месяца подряд
Точка безубыточности Цена, при которой FCF = 0 запас ≥ 25% Ежемесячно запас < 15%
Точность прогноза |прогноз − факт| ÷ факт по закрытым периодам ≤ 5% Ежеквартально > 10%
Цикл оборотного капитала DSO + DIO − DPO, дней по отрасли Ежемесячно рост > 10 дней за квартал
Запас по ковенантам Чистый долг ÷ EBITDA против лимита запас ≥ 0,5× Ежемесячно запас < 0,25×
Затраты на сотрудника Полные затраты на персонал ÷ FTE тренд ↔︎ Ежеквартально отрыв от выработки
Отложенное обслуживание Стоимость перенесённых работ ТОиР → 0 Ежеквартально > 10% годового бюджета ТОиР

Таблица 5. Последняя строка часто недооценивается. Отложенное обслуживание может быть не видно в прибыли текущего периода, но оно превращается в скрытое обязательство и источник последующей потери надёжности.

06

Сценарный анализ: считаем, а не предполагаем

Дисциплина проверяется не в базовом сценарии. Ниже — стресс-тест той же компании из Таблицы 1 при трёх нагрузках. Мы намеренно используем комбинированный сценарий: реальные кризисы приходят пакетом, а не по одному.

ТАБЛИЦА 6. СТРЕСС-ТЕСТ, $ МЛН

Параметр S0 База S1 Цена −15% S2 Инфляция затрат +12% S3 Комбинированный S3 + дисциплина
Выручка 40,00 34,00 40,00 34,00 34,00
Переменные затраты 26,00 26,00 29,12 29,12 26,79
Постоянные затраты 6,00 6,00 6,72 6,72 6,18
SG&A 3,20 3,20 3,58 3,58 3,10
EBITDA 4,80 (1,20) 0,58 (5,42) (2,07)
Рентабельность по EBITDA 12,0% −3,5% 1,4% −15,9% −6,1%
Чистый долг / EBITDA (лимит 3,0×) 2,1× н/п н/п н/п н/п
Условный горизонт при запасе $6 млн (только EBITDA), мес. > 24 60 > 24 13 35

Таблица 6. Иллюстративная модель Consylion. S3 объединяет падение цены на 15% и инфляцию затрат на 12%, что даёт убыток по EBITDA $5,42 млн. В сценарии «S3 + дисциплина» заранее внедрённые контуры 1–3 ограничивают рост переменных и постоянных затрат уровнем 3%, а SG&A снижаются на 3%; EBITDA улучшается на $3,35 млн. Если использовать запас денежных средств $6 млн и только отрицательную EBITDA как упрощённую оценку расходования денег, условный горизонт увеличивается примерно с 13 до 35 месяцев. Это не прогноз ликвидности: капитальные затраты, оборотный капитал, проценты, налоги, ковенанты и минимальный остаток денежных средств не учтены.

Диаграмма сравнения EBITDA в базовом, стрессовых и дисциплинированном сценариях.

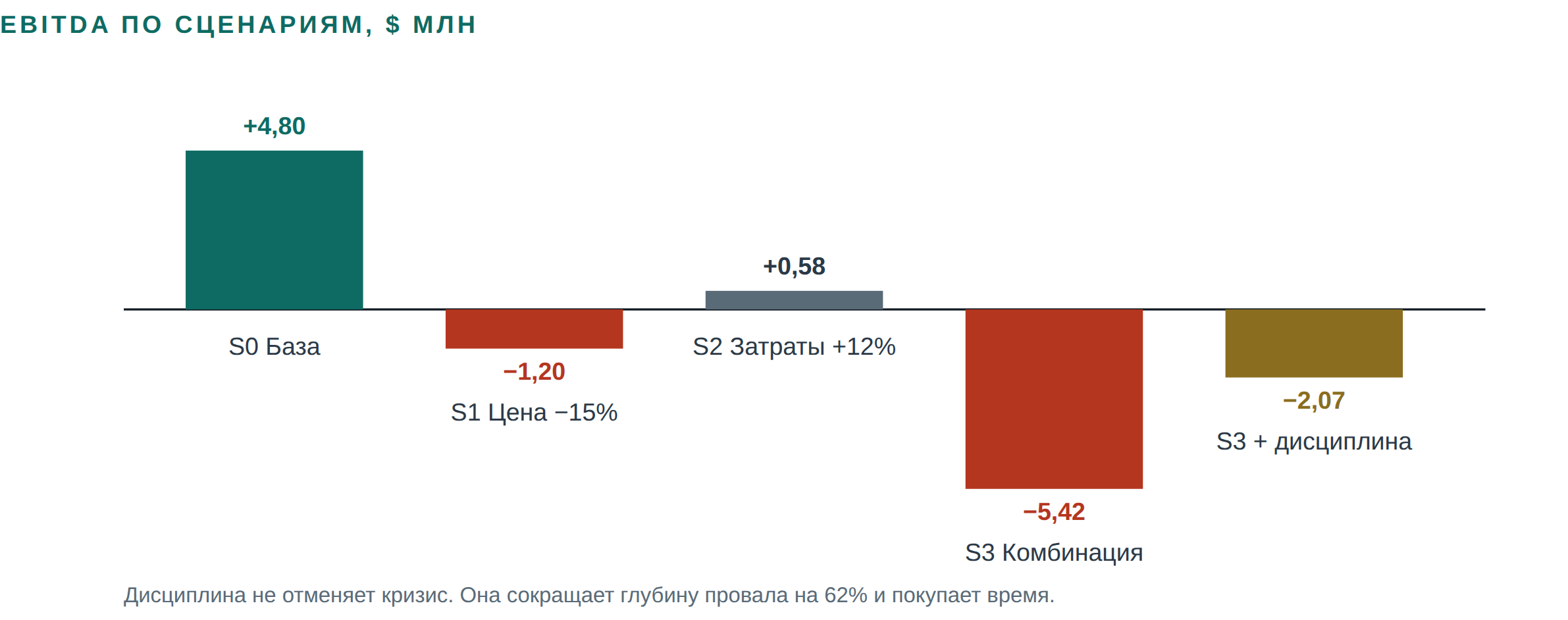

Рис. 4. Результат стресс-теста из Таблицы 7. Разница между четвёртым и пятым столбцами — это стоимость управленческой системы, выраженная в деньгах. Именно её собственник обычно не видит в спокойный год.

07

Риски внедрения и как они выглядят на практике

ТАБЛИЦА 7. МАТРИЦА РИСКОВ ВНЕДРЕНИЯ

Риск Вероятность Влияние Ранний признак Мера противодействия
Дисциплина подменяется отчётностью Высокая Высокое Отчёты растут, решения не меняются Каждое совещание завершается решением с владельцем и сроком; отчёт без решения не принимается
Сокращение ТОиР вместо контроля Высокая Критическое Рост доли аварийных работ Бюджет ТОиР защищён; перенос работ фиксируется как обязательство
Потеря ключевых специалистов Средняя Высокое Рост срока закрытия вакансий Экономия по фонду оплаты труда не является инструментом первого выбора
Давление на подрядчиков ниже их себестоимости Средняя Высокое Рост претензий и изменений объёма Оценка «должной стоимости» до тендера; отказ от аномально низких предложений
Манипуляция прогнозом до завершения Средняя Высокое Стабильный EAC при падающем SPI Независимая проверка EAC ежеквартально; сопоставление с базой фактических данных
Внедрение ИТ-системы вместо процедуры Высокая Среднее Проект «внедрения ERP» без описанных регламентов Сначала процедура и владельцы, затем автоматизация
Сопротивление на среднем уровне управления Высокая Среднее Данные предоставляются с задержкой Привязка премий к CPI и точности прогноза, а не к «выполнению бюджета»

Таблица 7. Первая строка — распространённая причина неудачи. Зрелая система создаёт больше решений и закрытых действий, а не просто больше отчётов.

08

План на 90 дней

Программа, которую собственник может запустить без внешнего консультанта и проверить по формальным признакам.

Дни 1–30. Видимость

  • Составить единый реестр обязательств: все подписанные договоры, заказы и изменения с суммой, сроком и статусом. Как правило, обнаруживается 10–20% обязательств, не отражённых в бюджете.

  • Пересчитать удельные затраты за 24 месяца в разрезе объектов и видов работ.

  • Зафиксировать матрицу полномочий: кто и на какую сумму имеет право подписи по каждому типу расхода.

  • Определить перечень контролируемых и неконтролируемых затрат с указанием ответственного по каждой строке.

Дни 31–60. Контроль

  • Запретить возникновение обязательства без предварительного резервирования бюджета. Единственное исключение — аварийные работы, оформляемые постфактум в течение 48 часов.

  • Ввести еженедельное совещание по отклонениям: фиксированный состав, фиксированное время, повестка из журнала отклонений.

  • Начать вести VOWD по всем проектам с бюджетом свыше порогового значения.

  • Ввести обязательную процедуру согласования изменений объёма работ с финансовой оценкой до технического согласования.

Дни 61–90. Прогноз и мотивация

  • Построить прогноз до завершения по каждому проекту и сопоставить его с утверждённым бюджетом.

  • Провести стресс-тест по трём сценариям и рассчитать горизонт ликвидности в каждом.

  • Пересобрать премиальную схему: вознаграждение за точность прогноза и CPI, а не за «непревышение бюджета» (последнее стимулирует завышать бюджет на входе).

  • Запустить базу фактических удельных затрат с регламентом пополнения после закрытия каждого объекта.

09

Вывод

Мы намеренно построили эту статью вокруг чисел, а не вокруг принципов, потому что принципы в контроле затрат общеизвестны и почти никогда не применяются. Разрыв между знанием и практикой заполняется дисциплиной — то есть процедурами, которые действуют, когда никто не смотрит.

Три утверждения, которые мы считаем практически доказанными и на которых строим работу с клиентами.

Первое. Контроль затрат — это управление обязательствами, а не расходами. Компания, которая видит только оплаченные счета, управляет прошлым. Компания, которая видит подписанные, но не оплаченные обязательства, управляет будущим. Между этими двумя состояниями лежит вся разница между Кашаганом и Johan Sverdrup, и она носит организационный, а не технологический характер.

Второе. Дисциплина дешевле её отсутствия, и это можно смоделировать. Для компании с выручкой $40 млн внутреннее плановое допущение 0,5–0,8% выручки означает годовую стоимость системы контроля $0,20–0,32 млн; это иллюстративный диапазон, а не внешний отраслевой норматив. В стресс-тесте дисциплина улучшает EBITDA на $3,35 млн и увеличивает упрощённый горизонт, рассчитанный только по отрицательной EBITDA, примерно с 13 до 35 месяцев. Условное соотношение эффекта к затратам составляет около 10–17 раз до учёта рисков внедрения и не включённых денежных статей.

Третье. Экономия и контроль — это противоположные операции, и путать их опасно. Экономия снижает расход, сохраняя механизм его возникновения; она изымает стоимость из актива и предъявляет счёт через два-три года. Контроль изменяет механизм; он создаёт стоимость и делает её воспроизводимой. Собственник, требующий «сократить на 15%», получает первое. Собственник, требующий «показать мне удельную себестоимость по объектам, реестр обязательств и прогноз до завершения», получает второе.

ЧТО МЫ РЕКОМЕНДУЕМ СДЕЛАТЬ НА ЭТОЙ НЕДЕЛЕ

И последнее — специально для малого и среднего бизнеса. Petrofac показывает, как убытки по старым контрактам, ослабление баланса, ограничения доступа к гарантиям и более широкие проблемы реструктуризации способны усиливать друг друга. Контракт Thai Oil был существенным фактором, но открытые источники не позволяют считать его единственной причиной. Petrofac Limited перешла под управление администраторов в октябре 2025 года, а основные операционные бизнесы впоследствии были проданы новым владельцам в 2026 году. Урок для собственника — в концентрации портфеля и запасе ликвидности, а не в упрощённом утверждении, что весь исход объясняется одним контрактом.

Источники

  1. EY. Oil and gas megaproject overruns to cost industry more than US$500b. Пресс-релиз, 14 августа 2014 года. PR Newswire

  2. EY. Spotlight on oil and gas megaprojects. Архивная копия отчёта; изучено 365 проектов. PDF

  3. AACE International. Образец RP 18R-97: классификация оценок стоимости для процессных отраслей. 7 августа 2020 года. AACE

  4. AACE International. Professional Guidance Document No. 01: Guide to Cost Estimate Classification Systems. AACE Library

  5. RFE/RL. Kazakhstan’s Kashagan Starts Up… Again. 13 октября 2016 года. RFE/RL

  6. Bloomberg. Kazakhstan’s Compensation Claims Against Kashagan Oil Firms Jump to $150 Billion. 17 апреля 2024 года; платная статья, частично основанная на неназванных источниках. Bloomberg

  7. Парламент Австралии, стенограмма Сената. Обсуждение стоимости Gorgon. 3 сентября 2014 года. aph.gov.au

  8. Chevron Australia. Gorgon Project: официальная информация о проекте. Chevron

  9. Wood Mackenzie. Открытое резюме отчёта о расширении Тенгиза. 6 ноября 2019 года. Wood Mackenzie

  10. World Oil / Bloomberg. Повышение оценки стоимости Тенгиза на $1,5 млрд. 14 марта 2024 года. World Oil

  11. S&P Global Commodity Insights. Запуск расширения Тенгиза; сообщаемая стоимость около $49 млрд. 24 января 2025 года. S&P Global

  12. Petrofac. Результаты за год, завершившийся 31 декабря 2023 года. 31 мая 2024 года. Petrofac

  13. Petrofac. Проспект реструктуризации баланса, включая уведомление о прекращении контракта Thai Oil. 29 апреля 2025 года. Petrofac PDF

  14. Petrofac. Прекращение листинга после назначения администраторов. 28 октября 2025 года. Petrofac

  15. Petrofac. Завершение продажи Petrofac Emirates. 26 мая 2026 года. Petrofac

  16. Equinor. Johan Sverdrup, the North Sea giant, is on stream. 5 октября 2019 года. Equinor

Источники проверены 26 июля 2026 года. Суммы по проектам приведены по публикациям с различным периметром и ценовой базой; часть источников платная или содержит только открытое резюме. После публикации ссылки и факты могут измениться.

Правовая информация и ограничение ответственности

Информационный характер. Материал подготовлен Consylion исключительно в информационных и образовательных целях. Он не является инвестиционной, финансовой, налоговой, бухгалтерской, юридической, технической или иной профессиональной консультацией и не должен служить единственным основанием для управленческого или инвестиционного решения. Ознакомление с материалом не создаёт отношений клиента, консультанта или доверительного управляющего.

Отсутствие оферты. Материал не является предложением, приглашением делать оферты или рекомендацией к совершению каких-либо сделок с ценными бумагами, долями, товарами или производными инструментами, а также не является рекламой финансовых продуктов.

Расчёты и модели. Все финансовые модели, таблицы и сценарии, обозначенные как иллюстративные, представляют собой упрощённые методические примеры, построенные на условных допущениях. Они не отражают показатели какой-либо конкретной компании, не являются прогнозом и не гарантируют каких-либо результатов. Фактические результаты могут существенно отличаться.

Источники и точность. Сведения о проектах и компаниях основаны на перечисленных открытых источниках по состоянию на 26 июля 2026 года. Consylion не проверяла независимо каждое заявление третьих лиц и не даёт заверений относительно полноты, точности или сохранения актуальности. Материал может устареть; Consylion не принимает на себя обязанность обновлять его.

Упоминание третьих лиц. Названия компаний, проектов и торговые обозначения используются исключительно для добросовестного информирования и аналитического комментария в отношении общедоступных фактов. Упоминание не означает какой-либо связи, аффилированности, одобрения или спонсорства со стороны соответствующих лиц и не содержит утверждений о нарушении ими каких-либо норм. Все товарные знаки принадлежат их правообладателям.

Ограничение ответственности. В максимально допустимой применимым правом степени Consylion, её сотрудники и аффилированные лица не принимают ответственность за убытки, возникшие вследствие использования этого материала или доверия к нему. Настоящее положение не исключает ответственность, которую нельзя законно исключить. Читателю следует получить консультацию с учётом конкретных фактов и юрисдикции.

Исправления и авторские права. Сообщения о фактических ошибках принимаются по адресу info@consylion.com. © 2026 Consylion FZ-LLC. Все права защищены. Краткое цитирование допускается при указании авторства и активной ссылке на публикацию Consylion. Полное или существенное воспроизведение, перевод и коммерческое использование требуют письменного согласия.
